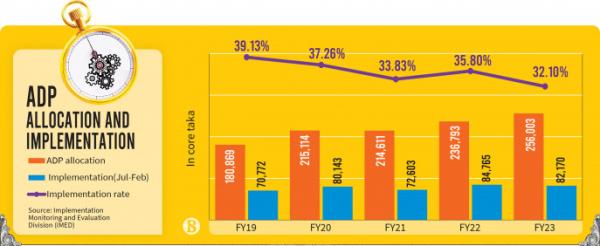

油墨:href="http://www.fjfcw.net/news/ /网站/ /主题/懒惰/图片/ icons.svg # open-popup " > 信息图:TBS 现有数据显示,在当前2023财年的前8个月,年度发展计划(ADP)的执行进度达到了创纪录的32.10%,一些拨款最高的部委和部门的执行率最低。 22财年7月至2月期间ADP的执行率为35.80%。 在目前的经济形势下,由于建筑材料成本的增加,许多项目的工作已经停止。 此外,规划部实施监测和评估司(IMED)的官员表示,鉴于目前的经济形势,政府在项目支出方面的紧缩限制了一些项目的资金支出,导致ADP实施缓慢。 IMED官员表示,尽管政府已经制定了各种战略来实施ADP,但各部委和部门尚未发展其实施能力。 IMED官员说,招标、土地征用和外国资金来源的复杂性、行政审批和项目主任任命的延误、缺乏适当的可行性研究以及该领域执行机构之间缺乏协调也阻碍了ADP的实施。 由于资金无法使用,计划委员会已经将修订后的年度发展计划(ADP)规模分配减少了7.51%或18,500亿泰克。 在本财政年度获得总ADP拨款83%的15个部委和部门中,有4个部长和部门——卫生服务司、初级和大众教育部、中等和高等教育司以及航运部在23财年的7月至2月的支出不到20%。 但是,在获得最高拨款的部门和部门中,电力部门在前8个月的支出为47.78%,桥梁部门为47.19%。
油墨:href="http://www.fjfcw.net/news/ /网站/ /主题/懒惰/图片/ icons.svg # open-popup " >
信息图:TBS
现有数据显示,在当前2023财年的前8个月,年度发展计划(ADP)的执行进度达到了创纪录的32.10%,一些拨款最高的部委和部门的执行率最低。
22财年7月至2月期间ADP的执行率为35.80%。
在目前的经济形势下,由于建筑材料成本的增加,许多项目的工作已经停止。
此外,规划部实施监测和评估司(IMED)的官员表示,鉴于目前的经济形势,政府在项目支出方面的紧缩限制了一些项目的资金支出,导致ADP实施缓慢。
IMED官员表示,尽管政府已经制定了各种战略来实施ADP,但各部委和部门尚未发展其实施能力。
IMED官员说,招标、土地征用和外国资金来源的复杂性、行政审批和项目主任任命的延误、缺乏适当的可行性研究以及该领域执行机构之间缺乏协调也阻碍了ADP的实施。
由于资金无法使用,计划委员会已经将修订后的年度发展计划(ADP)规模分配减少了7.51%或18,500亿泰克。
在本财政年度获得总ADP拨款83%的15个部委和部门中,有4个部长和部门——卫生服务司、初级和大众教育部、中等和高等教育司以及航运部在23财年的7月至2月的支出不到20%。
但是,在获得最高拨款的部门和部门中,电力部门在前8个月的支出为47.78%,桥梁部门为47.19%。
