美国海上风电项目面临通胀逆风

   日期:2024-10-04     来源:本站    作者:admin    浏览:109





Reuters Graphics

  路透9月11日电- - -美国目前还没有投入运营的大型商业风力发电场,但拜登政府的目标是到2030年装机容量达到30吉瓦,以帮助电力行业脱碳并振兴国内制造业。

  到目前为止,联邦政府已经批准了几个大型项目,其中前两个项目——葡萄园风1号和南福克——预计将在今年年底提供第一批电力,大约有几十个项目处于不同的开发阶段。

  根据美国能源部8月24日发布的一份报告,截至5月底,已签署了约27份电力承购合同,总计超过17吉瓦。

  然而,报告称,通胀、供应瓶颈和融资成本上升侵蚀了许多项目的盈利能力,迫使一些项目取消了承购协议,而另一些项目仍在寻求重新谈判条款。

  一些开发商对路透表示,他们也在敦促官员放宽已实施一年的《通胀抑制法案》(Inflation Reduction Act)对补贴的要求。

  Reuters Graphics

  路透图形

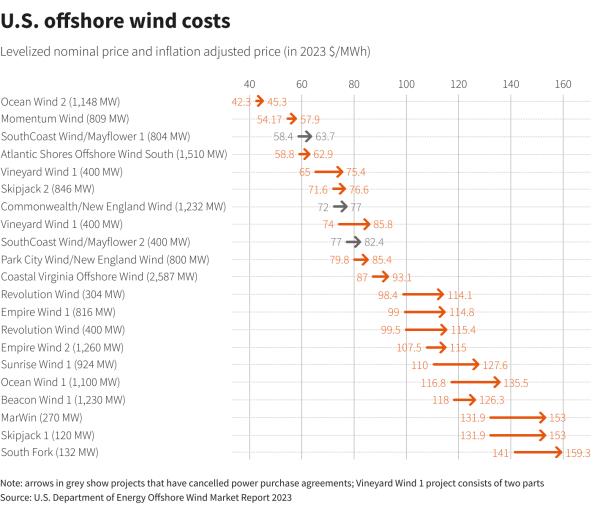

  报告称,虽然风电成本自2014年以来下降了约50%,但最近的一项行业调查显示,风电成本在2022年期间上升了11%-20%,在某些情况下上升了30%。

  投资银行Lazard今年4月的一项分析显示,美国的平准化能源成本(LCOE)介于每兆瓦时(MWh) 72美元至140美元之间。平准化能源成本是指将一座电厂的建造和运行的总生命周期成本与整个生命周期的产出进行比较。

  相比之下,公用事业规模的太阳能为24美元至96美元,陆上风能为24美元,联合循环天然气为39美元至101美元。

  相比之下,根据美国能源情报署(EIA)的数据,2022年,新英格兰地区的批发电价平均约为92美元,纽约为90美元,从宾夕法尼亚州西部到华盛顿特区的PJM West Hub为83美元。

  据海上风电开发商称,1兆瓦(MW)可以为大约1000个美国家庭供电,但由于风能是一种间歇性资源,1兆瓦的海上风电可以为大约500个美国家庭供电。

  以下是美国主要海上风电项目列表:

  这个位于玛莎葡萄园岛海岸的800兆瓦项目计划于今年年底开始运营。2024年全面投入运营时,预计将为新英格兰地区的40万户家庭提供足够的清洁能源。该项目由Avangrid (AGR.N)和丹麦绿色能源投资者哥本哈根基础设施合作伙伴(CIP)共同拥有,Avangrid是西班牙Iberdrola (IBE.MC)的一部分。

  丹麦的Orsted (Orsted . co)是世界上最大的海上风电开发商,正在罗德岛州和马萨诸塞州建造这个132兆瓦的项目。它还计划在今年年底投入运营,到2024年达到满负荷供电,为7万户家庭供电。

  今年1月,Orsted从公共服务企业集团(Public Service Enterprise Group, PEG.N)手中收购了剩余股份,成为新泽西州南部该项目的唯一所有者。

  今年6月,该州立法者同意让奥斯特德保留该项目获得的任何联邦税收抵免优惠,而不是将这些优惠转嫁给客户。

  Orsted于8月29日表示,计划在2023年底或2024年初对该项目的第一阶段做出最终投资决定(FID)。

  等待FID,它现在预计在2026年投入使用海风1号。该项目的第二阶段,1148兆瓦的海风2号,预计将于2029年开始商业运营。

  这个704兆瓦的项目由Orsted和新英格兰公用事业公司Eversource Energy (ES.N)拥有,预计将在2025-2026年间向罗德岛州输送400兆瓦的电力,向康涅狄格州输送304兆瓦的电力。

  Orsted于8月29日表示,计划在2023年底或2024年初对该项目的第一阶段进行FID。

  今年3月,在罗德岛州最新的风电招标中,Orsted和Eversource提议建设第二阶段884兆瓦的Revolution Wind 2。

  然而,该州的公用事业公司罗德岛能源公司决定不与该项目签署电力购买合同,理由是对消费者来说成本太高。

  这个2600兆瓦的项目由美国公用事业公司道明能源(D.N)拥有,计划于2024年在弗吉尼亚海滩附近开始建设,等待联邦政府的批准,并于2026年底完成。道明公司在2020年建造了该项目的第一阶段——一个12兆瓦的双涡轮机试点项目。

  该项目的第一阶段,924兆瓦的日出风1号,预计将于2025-2026年开始运营,但其所有者奥斯特在6月份警告说,除非根据通货膨胀调整2019年商定的价格,否则它将无法做出最终的投资决定。

  纽约能源机构NYSERDA表示,满足Orsted的要求将意味着将执行价格提高27%,纽约州监管机构尚未对这一要求做出裁决。

  Orsted于8月29日表示,计划在2023年底或2024年初对该项目做出最终投资决定(FID)。

  挪威国家石油公司(Equinor)和英国石油巨头英国石油公司(BP)在长岛南部拥有的两个项目也在寻求重新谈判之前商定的执行价格,以调整通货膨胀和其他成本上涨。

  业主表示,需要进行调整,以维持目前的项目进度,816兆瓦的帝国风1号和1260兆瓦的帝国风2号计划在2027-2028年开始运营。

  NYSERDA估计,这一要求将使这两个项目的执行价格分别上涨35%和66%,达到每兆瓦时159.64美元和177.84美元。

  Equinor和BP还在寻求重新谈判此前达成的协议,从蒙托克角(Montauk Point)东部的1230兆瓦Beacon Wind 1项目供电。

  NYSERDA估计,该请求将导致执行价格上涨62%,达到190.82美元。

  灯塔风1号预计将于2028-2029年开始运营,为大约60万户家庭提供足够的电力。Beacon Wind租赁区的第二部分Beacon Wind 2与Beacon Wind 1的规模相似,将在未来进行开发。

  马萨诸塞州附近的这个项目,以前被称为五月花之风,由石油巨头壳牌和海洋之风共同拥有,海洋之风是法国ENGIE (ENGIE. pa)和葡萄牙能源集团EDP (EDP. ls)的合资企业。

  该项目原定于2027年交付首台电力,但由于业主因供应链瓶颈和融资成本上升而取消了之前签署的购电协议,该项目可能面临延误。

  他们向当地公用事业公司支付了约6000万美元以解除合同,但表示他们计划在该州下一次海上风电招标中重新竞标。

  马萨诸塞州附近的1232兆瓦项目,以前是更大的新英格兰风能项目的一部分,也面临着潜在的延迟。其所有者Avangrid (AGR.N)是西班牙能源公司Iberdrola (IBE.MC)的子公司,该公司已同意向当地公用事业公司支付约4800万美元,以解除此前签署的协议。然而,Avangrid也表示,它计划在下一次海上招标中重新竞标,以继续该项目。

  Avangrid拥有马萨诸塞州海岸附近的800兆瓦项目,该项目以前是更大的新英格兰风能项目的一部分。

  今年7月,Avangrid表示,它正在努力解决此前与监管机构和配电公司签署的购电协议的经济可行性问题。

  该项目计划于2025-2027年开始运营。

  壳牌和法国电力公司的合资企业正在新泽西州附近开发一个大型海上风力发电场。

  他们计划在2024年开始建设第一个容量为1510兆瓦的阶段,目标是在2027年提供第一批电力。

  今年7月,大西洋海岸公司表示,在该州决定为奥斯特德的海风1号项目提供税收减免后,它已与该州官员就该项目的额外支持进行了接触。

  马里兰州的首个海上风电项目预计将于2025-2026年开始运营。这个270兆瓦的项目由意大利rennexia SpA的子公司US Wind拥有。

  这个808兆瓦的项目也属于美国风能公司在马里兰州拥有的项目,预计将于2026-2028年开始运营,生产的清洁能源足以为超过25万户家庭供电。

  马里兰州附近的这个项目归奥斯特公司所有,由两部分组成。120兆瓦的Skipjack 1项目预计将于2026-2027年开始供电,846兆瓦的Skipjack 2项目将于一年后开始供电。
